我国首个“风光火储一体化”送电的特高压工程
刷新特高压建设的“山东速度”
2023年12月29日  来源:齐鲁晚报
【PDF版】
     记者 王瑞超
通讯员 徐可 崔浩杰

  12月22日,我国首个“风光火储一体化”送电的特高压工程——陇东—山东±800千伏特高压直流输电工程山东段首基铁塔组立完成,标志着该标段全面进入铁塔组立施工。
  陇东—山东工程起于甘肃陇东庆阳,落点山东泰安东平,设计输电容量800万千瓦,线路全长915千米,途经甘肃、陕西、山西、河北、山东5省。该工程将陇东地区“风光火储”(风能、光能、火能和储能)大型能源基地的电力打捆送至山东,是全国首条“风光火储一体化”送电特高压工程,也是山东省建设绿色低碳高质量发展先行区三年行动的重点工程。
  山东是我国的经济大省、用能大省,是全国首个新旧动能转换综合试验区,是我国重要的工业基地和北方地区经济发展的战略支点,“十四五”期间预计负荷年均增长6%,接受区外来电需求强烈。陇东—山东工程建成后,将形成多回特高压跨区输电通道互为供电保障的“外电入鲁”新格局,进一步增强山东电网的保供能力。
  陇东—山东工程建成投运后,每年可为山东提供超过360亿千瓦时电量,其中新能源电量占比约50%,可减少二氧化碳、二氧化硫排放约1490万吨和1800吨,对于我国加速电力绿色低碳转型、落实黄河流域生态保护和高质量发展战略、提高山东省电力供应保障能力、保障经济民生用电具有重要意义。
  为加快推进陇东—山东工程山东段建设,国网山东电力成立了特高压工程建设领导小组和指挥部,抽调精干力量,组建柔性团队,形成省市县三级上下贯通、政企协同发力、高质高效运转的工作格局,以“打造特高压山东样板、各项工作全线领先”为目标,高效组织、统筹推进,在全线率先完成了地震安全性评价、河流通航等评估工作,取齐了东平换流站、直流线路权证,刷新了特高压建设“山东速度”。
  陇东—山东工程线路工程山东段途经聊城、济南、泰安3市6县,共新建直流输电线路129.6千米、铁塔260基。7月13日,陇东—山东工程线路工程山东段N2550号塔基础施工正式开工,标志着陇东—山东工程线路工程山东段在全线率先开工。此次首基完成组立的铁塔N2551号塔位于聊城市东阿县,塔高69米,重117.09吨,国网山东电力采用吊车组塔施工方式,施工人员在冰天雪地里历时5天完成了全部组立工作。

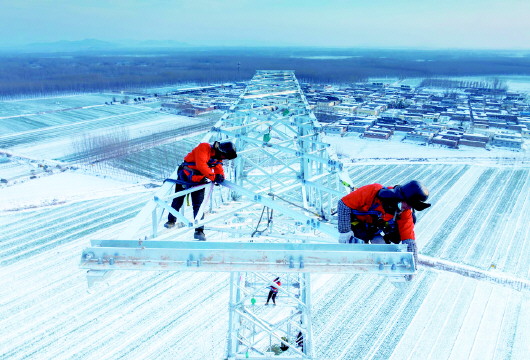

施工人员在冰天雪地里开展铁塔组立工作。
