许多年以后,重返胜利油田电力分公司时,76岁的劳模苏金章回想起,师父带他去见识柴油发电机的那个下午。时光如梭,如同那台发电机在岁月长河中轰鸣不息,而他仿佛能听到那些年的机器声响,回荡在时间的隧道里。
从1964年时的只有一台100千瓦柴油发电机,到如今发展为全国最大的企业自备电网,发展历程见证了一代代胜利电力人,保油上产所付出的努力。
据了解,上世纪80年代末,随着石油会战的结束,油田电网构架也基本完成,由黄河北岸的盐镇变、新孤变以及南岸的九分场变三座220千伏变电站,和胜利发电厂共同组成“四角环网”,结束了黄河两岸用电困难的局面。
在兢兢业业服务油气生产三十多年后,随着国家能源战略调整,用电负荷逐年攀升、电网设备逐年老化,还有大量新能源入网带来的冲击等矛盾,胜利电力高质量发展面临新的挑战。
2023年,为响应国家《“十四五”现代能源体系规划》,经过两年多的探寻,电力分公司与国家电网达成协议,依托国网500千伏高可靠电源,为3座220千伏变电站各引入4条主电源,主电源线路数量和能源交互效率实现翻番,形成能源互联、稳固可靠、运行方式灵活高效的油田电网新构架。

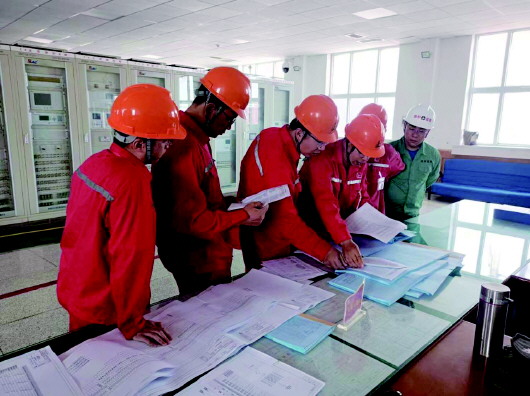

在国网220千伏主电源引入工程中,电力分公司提前与省调和东营地调对接10余次,确保整体工程的停电计划和实施步骤最优;合理调整重点负荷方式,有效降低相关线路承载压力,降低电网运行风险;编制《220kV主网改造工程运行表》,协同各部门推进工作有序进行;统计分析近三年油田电网负荷历史数据,综合研判极端天气可能性和电网运行实际,下达《电网运行风险预警通知单》5份,制定专项应急处置预案6份并组织演练,提高电网应急处置能力。

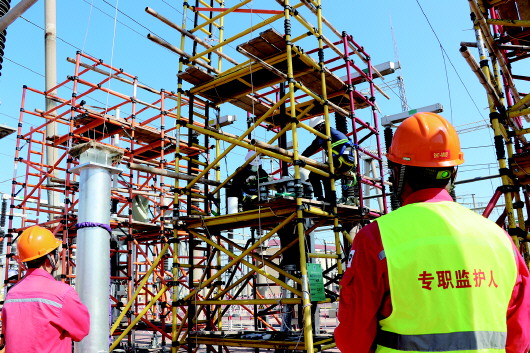

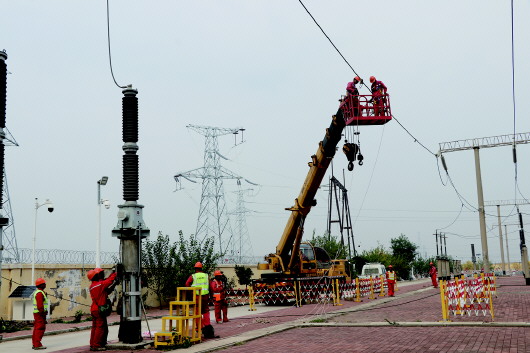

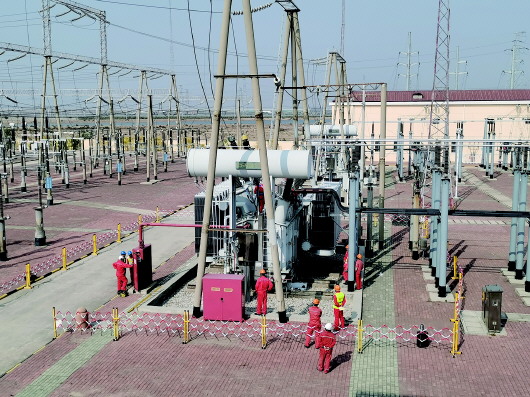

9月15日,电力分公司国网220千伏主电源引入工程全面启动。9月26日,国网220千伏盐褚线、沾盐线正式接入盐镇变,打响了油田电网引入外部电源的第一枪。10月12日,国网220千伏孤航线首次接入新孤变一次送电成功。10月17日,国网220千伏陈孤线接入新孤变。10月22日,国网220千伏盐陈线、盐车线接入盐镇变。
42天时间里,220千伏主电源改造工程一期顺利完成,六条220千伏国网电源顺利接入盐镇变和新孤变,为黄河以北及滨海区域用能扩容和新能源消纳提供有力支持。
此次主电源改造时间跨度长、涉及区域广,工程改造期间,没有拉路一条线路,没有影响一口油井,尤其是10月7日到12日孤航线接入时,新孤变只有一条220千伏九孤线单电源供电,这是电力分公司近30年来安全稳定运行风险最高的时刻。

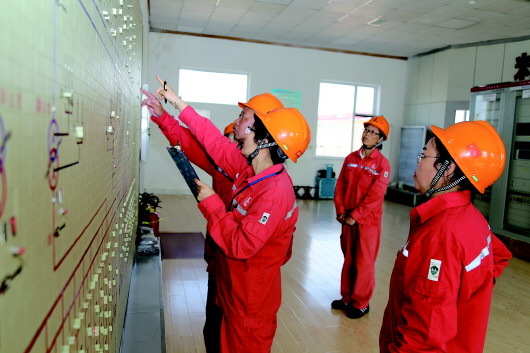

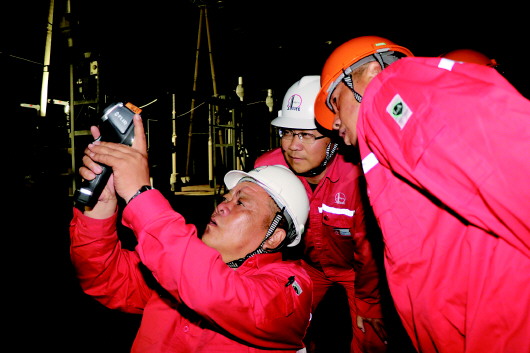

平稳运行的背后,是全公司上下无数人员的付出。根据工作实际,电力分公司打破不同供电管理区间线路管理界限,以地理区域划分范围,充分利用红外测温、在线监测等技术,采取“人工+无人机”“交叉巡视”“白+黑”“两套班”等巡护措施,对相关区域16处重点区段加强重点防护,累计出动各类巡视上千人次。其间,特巡人员及时发现部分杆塔有东方白鹳筑巢活动,采取人员24小时盯守的措施,既保障了电网安全稳定,也保护了东方白鹳。
此次主电源改造工程是一次绝佳的试验田,各项新技术加速落地应用。电力分公司项目组自主开发的工程项目安全数智化管控系统,使用大数据、物联网、智能识别、人工算法、远程视频监控等技术,围绕工程建设工作关键环节、承包商管理、人员安全培训、门禁管理等方面进行精准监管,贯穿施工全流程,帮助安全管理人员把控全站施工进度,合理规划施工节点。
此外,他们取得了首次在胜利油田应用220千伏电缆、首家独立完成220千伏交流耐压试验及局部放电测量等亮眼的成绩,都离不开胜利电力人的不懈努力和平台的大力支持。
目前,电力分公司国网220千伏主电源引入工程第一阶段的工作已圆满结束,220千伏新孤变正在紧锣密鼓地施工改造中,为明年建设220千伏GIS室工作做准备。同时,他们对第一阶段工作进行总结梳理,及时整改问题缺陷,固化好传统和经验做法,继续优化工作思路和工作流程,为2024年的6条国网线路引入工程积累经验。
