京雄商高铁聊城段电力迁改完成关键性节点
2024年04月19日  来源:齐鲁晚报
【PDF版】
     记者 李牧青 济南报道

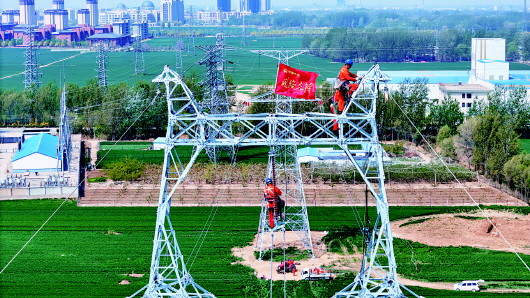

  随着国家电网送电调度命令的下达,聊城市220kV谷景线近日顺利恢复送电,标志着由中铁十局承建的京雄商高铁聊城段电力迁改工程关键性节点圆满完成,为后续土建、站房及广场附属设施施工提供了建设条件。
  据中铁十局迁改工程相关负责人介绍,既有220kV谷景线高压电力线路影响新建京雄商高铁线路和阳谷东站建设,从而引起电力迁改施工。本次迁改采用了“新线绕行站区、影响设施拆除”的迁改方案。停电作业期间,仅用6天新建完成11基电力铁塔、架设天地线近5000米、架设导线近15000米,同时,拆除完成原有7基铁塔和导线,全力加快京雄商高铁后续工程建设。
