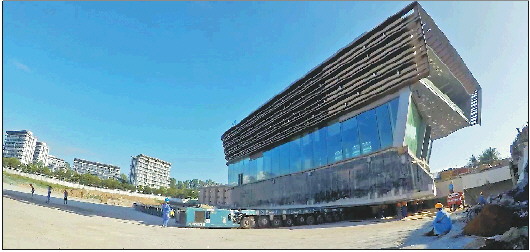

海南红塘湾酒店的外观呈扇形,这次平移创下了国内首例不规则扇形布置拖车迁移建筑的最大最重纪录。
本报济南1月5日讯(记者 巩悦悦 荆新年) 5日,在两千公里外的海南省三亚市,山东“最牛搬家公司”的工人们,正对海南红塘湾的一家酒店做最后的恢复加固。半个月前,当地这栋总建筑面积为4658平方米、重量为7500吨的三层扇形建筑往西北方向“走”了约500米,创国内首例不规则扇形布置拖车迁移建筑的最大最重纪录。
将其顺利“搬走”的,是山东建筑大学工程鉴定加固研究院和山东建固特种专业工程有限公司。为保护海岸线环境,同时避免大拆大建、节约资源,酒店负责人找到了山东建筑大学工程鉴定加固研究院。
除体量大、形状不规则外,该建筑还是地下1层、地上2层的钢筋混凝土框架结构,需迁移的直线距离约500米,这大大增加了平移难度。“经反复比较,我们最终选用了大型液压平板拖车方案。即便路有不平,也能始终保证建筑物水平,保护建筑安全。”山东建筑大学工程鉴定加固研究院院长张鑫告诉记者。
2022年11月19日是可以载入海南三亚红塘湾这家酒店史册的日子。在256轴平板拖车进入酒店地下室后,上午10点,这栋在当地颇有名气的旅游酒店正式被迁移。与建筑对应呈扇形布置的平板拖车被数据线串联起来,由一名工作人员拿着遥控装置统一控制所有车前进。
震撼,震撼,还是震撼!300分钟、500米、7500吨,在事先“挖”好的临时道路内,大型液压平板拖车迁移酒店平稳行进,从东南角“走”到了西北角,面向了大街上的车水马龙。
“这是我们采用拖车平移技术难度最大的一个项目,是目前国内最大的拖车迁移单体工程,也是国内外首例使用不规则扇形布置拖车移位的最大最重工程。”张鑫事后透露,由于地下室层高增加了1.2米,迁移后的酒店地下室层高为6.2米。“在建筑迁移到位后,我提着的心才落了下来。”
别看仅用5小时就将酒店平移到位,这项工程前后共花费了三个多月。由于地下室要恢复原有结构功能,现阶段正采取加固措施,以保证酒店平移后的安全。张鑫透露,建筑加固工作将于本周末结束。
2021年9月,中办、国办发文明确“在城市更新中禁止大拆大建”。由于经济效益和社会效益显著,现在人们越来越重视平移技术,市场也越来越能接受了。“平移相当于拆除重建一栋建筑30%—50%的经济造价,三四个月就能完成全部工作,但新建一栋大楼一般要花费两年时间。”张鑫介绍。
据了解,迁移海南红塘湾这家酒店所使用的技术曾获2014年国家技术发明二等奖,这也是山东“最牛搬家公司”使用该技术平移成功的第46栋建筑。“我们会对移到位的建筑进行加固,因此平移过的建筑没有出现过倾斜、损坏等情况。”张鑫说。
